Задача к ЕГЭ по информатике на тему «Стандартные задачи» №10

В файле содержится информация о совокупности N вычислительных процессов, которые могут выполняться параллельно или последовательно. Будем говорить, что процесс B зависит от процесса A, если для выполнения процесса B необходимы результаты выполнения процесса A. В этом случае процессы могут выполняться только последовательно. Если процесс B зависит от процесса A, то процесс B может начать выполнение не раньше, чем через 4 мс после завершения процесса A.

Информация о процессах представлена в файле 22_5.xlsx в виде таблицы. В первом столбце таблицы указан идентификатор процесса (ID), во втором столбце таблицы – время его выполнения в миллисекундах, в третьем столбце перечислены с разделителем «;» ID процессов, от которых зависит данный процесс. Если процесс является независимым, то в таблице указано значение 0.

Определите минимальное время, через которое завершится выполнение всей совокупности процессов, при условии, что все независимые друг от друга процессы могут выполняться параллельно.

Для начала нужно разделить значения из столбца С по разным столбцам. Выделим столбец С, затем жмем «Данные» —> «Текст по стобцам» и ставим галочку для точки с запятой.

В ячейку I3 пишем: =ЕСЛИ(C3=0;B3+МАКС(F3:H3);B3+МАКС(F3:H3)+4). То есть, если процесс зависим, то прибавляем к результату 4. В ячейку F3 пишем: =ВПР(C3;$A$2:$I$22;9;0).

Зеленая область — процессы, от которых зависит данный процесс.

Оранжевая область — через сколько времени закончатся процессы, от которых зависит данный процесс.

Голубая область — ищем максимум времени через сколько закончатся процессы, от которых зависит данный процесс.

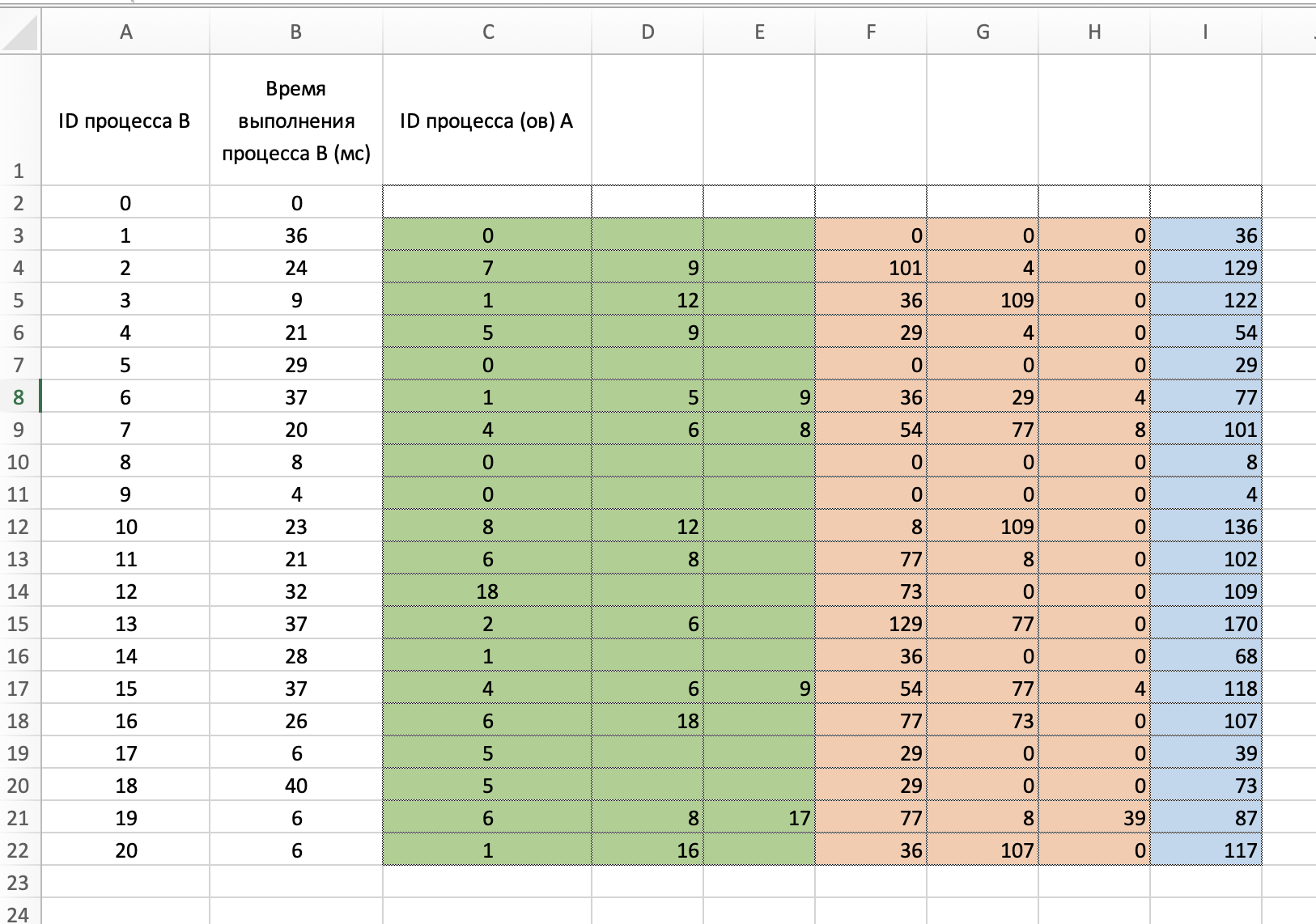

Ищем максимум в голубом столбце, что и будет являться ответом — 170.

PIC

Ответ: 170
